Кейс 01 · Москва

Огнезащита металлоконструкций культурно-массового объекта в жилом комплексе, Москва

3 074 м² конструкций с пределами R45 и R120 — после другого подрядчика, под дождями и до монтажа кровли. Сдали за 43 дня при 45 по договору — единственный подрядчик на объекте, завершивший свой объём досрочно.

Объём3 074 м²
ПределыR45 · R120
Срок43 дня из 45
СтатусСдано досрочно
3 074 м²
металлоконструкций обработано
R120
и R45 — пределы по проекту
43 дня
при 45 по договору
1 подрядчик
сдал объём досрочно — мы
Исходные условия

С чем мы вышли на объект

Ситуация к нашему выходу была непростой: огнезащиту ранее выполнял другой подрядчик, часть покрытия не соответствовала требованиям, сроки были сорваны. График строительства оказался нарушен, монтаж кровли задерживался.

Нам предстояло выполнить свой объём, устранить последствия чужих ошибок и сократить отставание от графика — не жертвуя качеством.

задача принята · выходим на объект

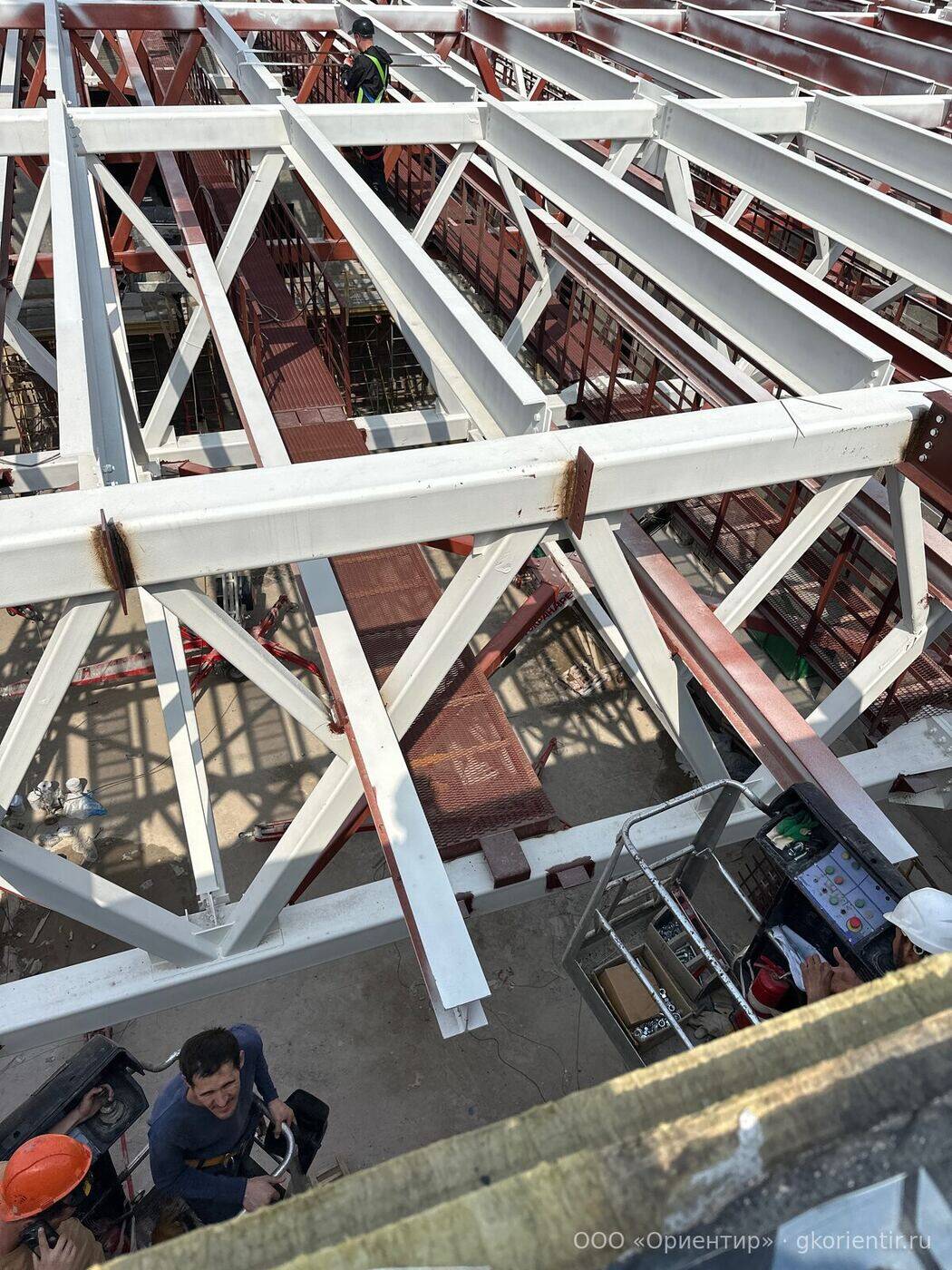

Металлоконструкции культурно-массового объекта до нанесения огнезащитного покрытия
точка старта · до
Металлоконструкции культурно-массового объекта до нанесения огнезащитного покрытия Металлоконструкции с нанесённой огнезащитой Декотерм — пределы R45 и R120, объект в ЖК (Москва) после до
Огнезащита R45 · R120 · Москва
Перезвоним за 15 минут
Оставьте телефон — менеджер уточнит объект и пришлёт смету. В рабочее время перезваниваем в течение 15 минут, без запроса документов.
Ход работ

Маршрут: как решали

  1. Разорвали замкнутый круг «кровля ↔ огнезащита»

    Конструкции, примыкающие к кровле, нужно обрабатывать до монтажа кровельного покрытия — но без кровли металл постоянно намокал под затяжными дождями. Монтаж кровли ждал огнезащиту, огнезащита — кровлю.

  2. Работа окнами погоды

    Использовали каждое окно хорошей погоды, оперативно выполняя нанесение между осадками — строго по технологии. Даже после монтажа кровля ещё протекала, и режим «окон» сохранялся.

  3. Стеснённые условия

    Крупный строительный кран проходил через несколько этажей здания и ограничивал доступ к части конструкций — работали в стеснённых условиях с точной координацией всех процессов.

  4. Устранение чужого брака

    Параллельно с собственным объёмом привели в соответствие участки покрытия, не отвечавшие требованиям после прежнего подрядчика.

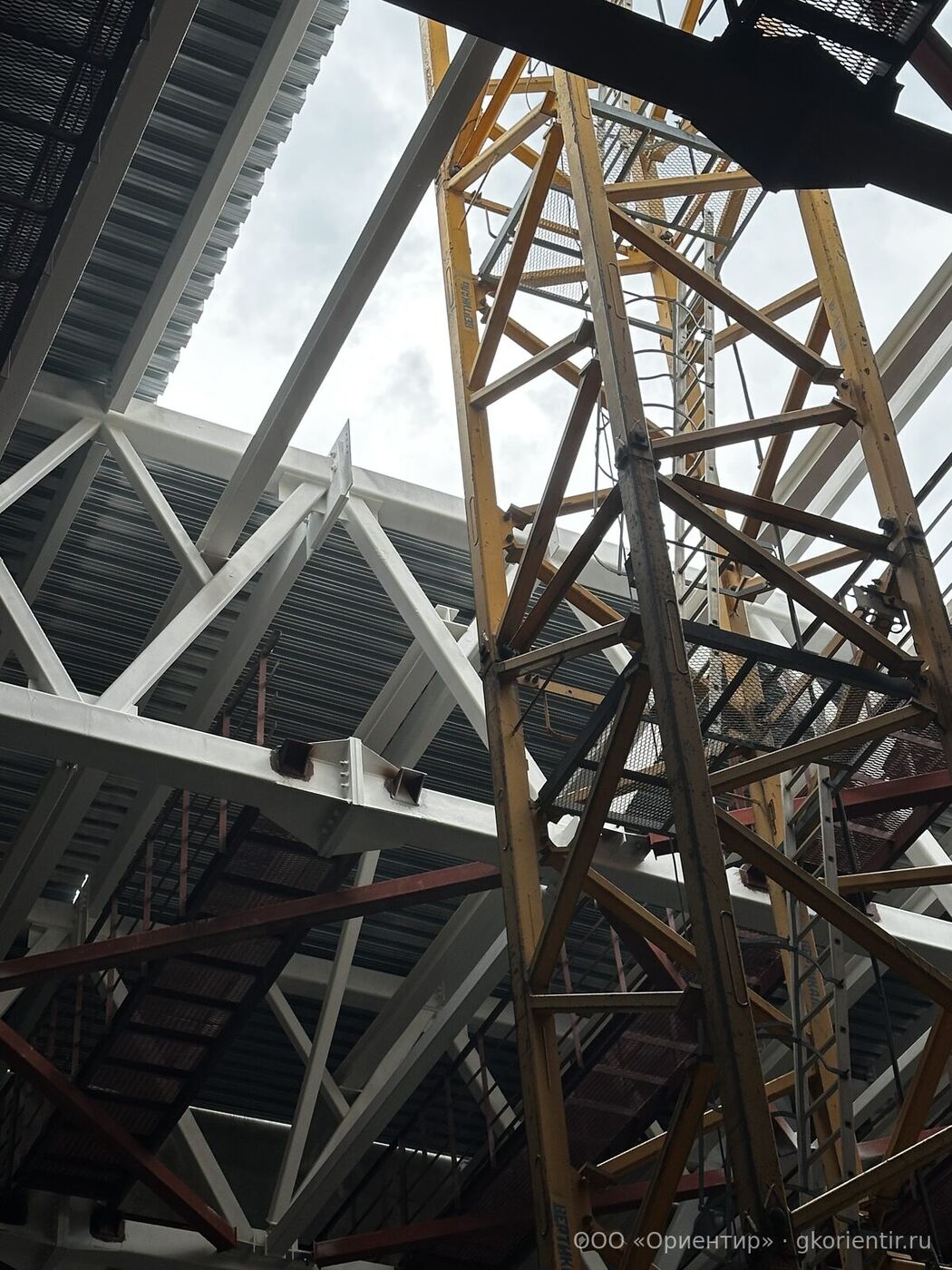

Строительный кран, проходящий через этажи здания, — работа по огнезащите в стеснённых условиях до монтажа кровли
в процессе · с объекта
Техпаспорт объекта · Кейс 01
Факты по проекту
Сдано досрочно
Объект
Культурно-массовый объект в составе многоэтажного жилого комплекса
Локация
Москва
Заказчик
Концерн-девелопер из числа крупнейших застройщиков Москвы
Объём работ
3 074 м² металлоконструкций
Пределы огнестойкости
R45 и R120 — по проекту, в соответствии с ФЗ-123 и СП 2.13130
Материалы
Декотерм ТИР и Декотерм Хром Р — органические огнезащитные составы по проектной документации
Особенность
Исправление брака прежнего подрядчика + работа до монтажа кровли
Срок
43 дня при 45 по договору (2026 г.) — единственный подрядчик, сдавший объём досрочно
Приёмка
Все необходимые заключения получены, соответствие нормативной документации подтверждено
Результат

Несмотря на вынужденные простои по погоде и переделку чужих работ, команда не только восстановила график, но и завершила работы досрочно: 43 дня при 45 по договору. Мы стали единственным подрядчиком на объекте, который сдал свой объём раньше срока.

По итогам проекта получены все необходимые заключения, соответствие огнезащиты требованиям нормативной документации подтверждено. Для заказчика объект стал ещё одним подтверждением: нам можно доверять проекты, где исходные условия работают против подрядчика.

Рассчитать смету Все объекты →
· Заявка

Пришлите проект — пересчитаем и предложим состав

Подберём состав под предел и среду, посчитаем по реальной методике и пришлём КП с паспортом. В рабочее время менеджер перезванивает в течение 15 минут.

  • Перезвоним за 15 минут (в рабочее время)
  • Смета с паспортом ОГЗ
  • Без спама и звонков-роботов
или просто позвоните — 8 800 350-50-86
